清远市江南水厂取水泵站用电增容完成,护航城市供水安全
4月24日下午,随着最后一台高压电柜的成功并网合闸,清远水务集团顺利完成江南水厂取水泵站高压柜增容改造工程。整个作业期间,市区供水实现“零停水、零降压、零投诉”,市民用水全程无感,城市供水系统平稳运行,圆满完成了此次“无声战役”。
近年来,清远经济快速发展,用水需求持续攀升。江南水厂一期工程40万立方米/日的产能已难以完全满足高峰期用水需求,二期工程(新增产能40万立方米/日)正全力推进通水调试。作为原水输送的关键节点,取水泵站的用电报装容量须与水厂扩能工程同步提升,以保障后续供水安全。

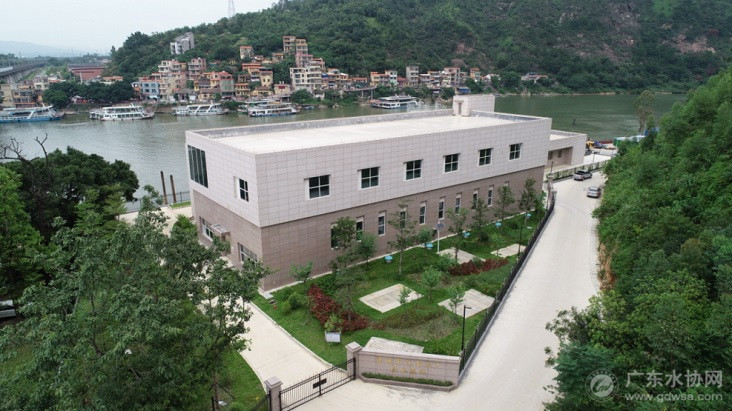

图为清远市江南水厂取水泵站
清晨作业:在“不停电”中完成停电改造
清晨5点,天色微明,江南水厂取水泵站内灯火通明,工作人员已全部就位。本次任务要在不中断水厂原水供应的前提下,完成对取水泵站高压供电系统的扩容和并柜作业,新增2台高压电柜和2台电容补偿柜,并与一期原有的设备“肩并肩”安装在一起。

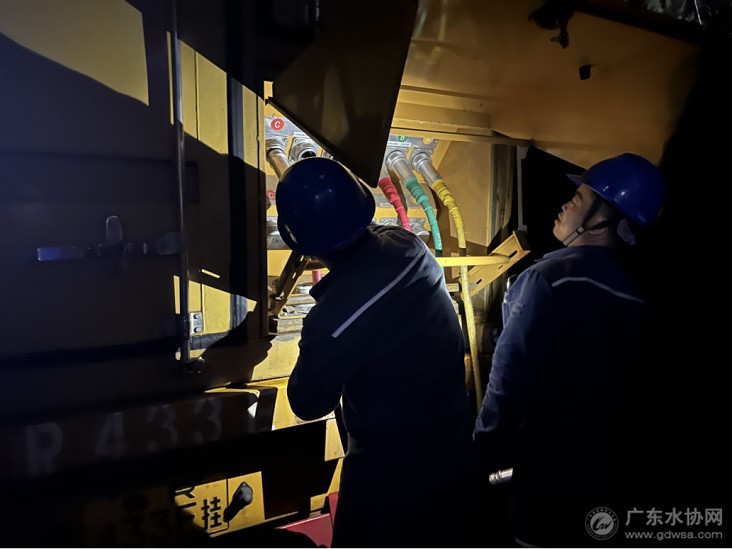

图为清远市江南水厂取水泵站用电增容作业准备
停电指令一下,作业人员立即执行验电、接地等操作,拆开旧柜防护挡板,将新柜平移到位,紧固螺栓、连接母排、更换计量互感器、制作并敷设高压电缆头。经过12小时不间断作业,在依次完成绝缘、回路及保护装置等各项测试,且经供电部门验收确认全部合格后,安全送电并投入运行。每一步的操作都要求分毫不差,并严格执行电网施工相关规范,母排搭接的紧固力矩、电气间隙与爬电距离、相序标识的排列方式,任何一个细微差错都可能影响整条供电线路的安全。
应急保障:4台发电车组成“三用一备”防线
停电改造期间,取水泵站没法依靠市电运转。为了防止供水中断,清远水务集团统筹调配4台2000KW大功率发电车、1台加油车,组成了一套完备的应急电源系统。
应急发电采用“三用一备”模式-3台实时供电,1台随时待命。即使其中一台突然出故障,备用车也能在短时间内无缝顶上,确保高压水泵持续运转,原水源源不断地送往水厂。依托这一应急电源体系,泵站在完全脱离电网的情况下,依然保持原水稳定供应,有力保障了江南水厂的正常运行。
容量跃升:为日供水80万立方米打牢根基
江南水厂取水泵站用电增容是二期工程供水扩能的关键环节,通过新增2台630kW、10KV高压机组,用电报装容量从2210kW提升至3470kW,增幅达1.57倍。新增设备不仅增强了泵站的供电可靠性,还可通过优化不同泵组的运行组合方式,降低电力损耗,提升水泵运行的高效区匹配度,从而实现节能降耗目标。二期工程全面建成后,江南水厂供水能力将达每日80万立方米,有力支撑清远城市扩容带来的用水需求。
下一步,清远水务集团将全力加快江南水厂二期工程通水调试,同步完善智慧水务调度系统和应急保障机制,进一步优化清远市区供水安全保障体系,为城市高质量发展提供更加稳定、高效的供水支撑。
